انجام تعمیرات اساسی تجهیزات واحدهای هوای شرکت فجر انرژی خلیج فارس

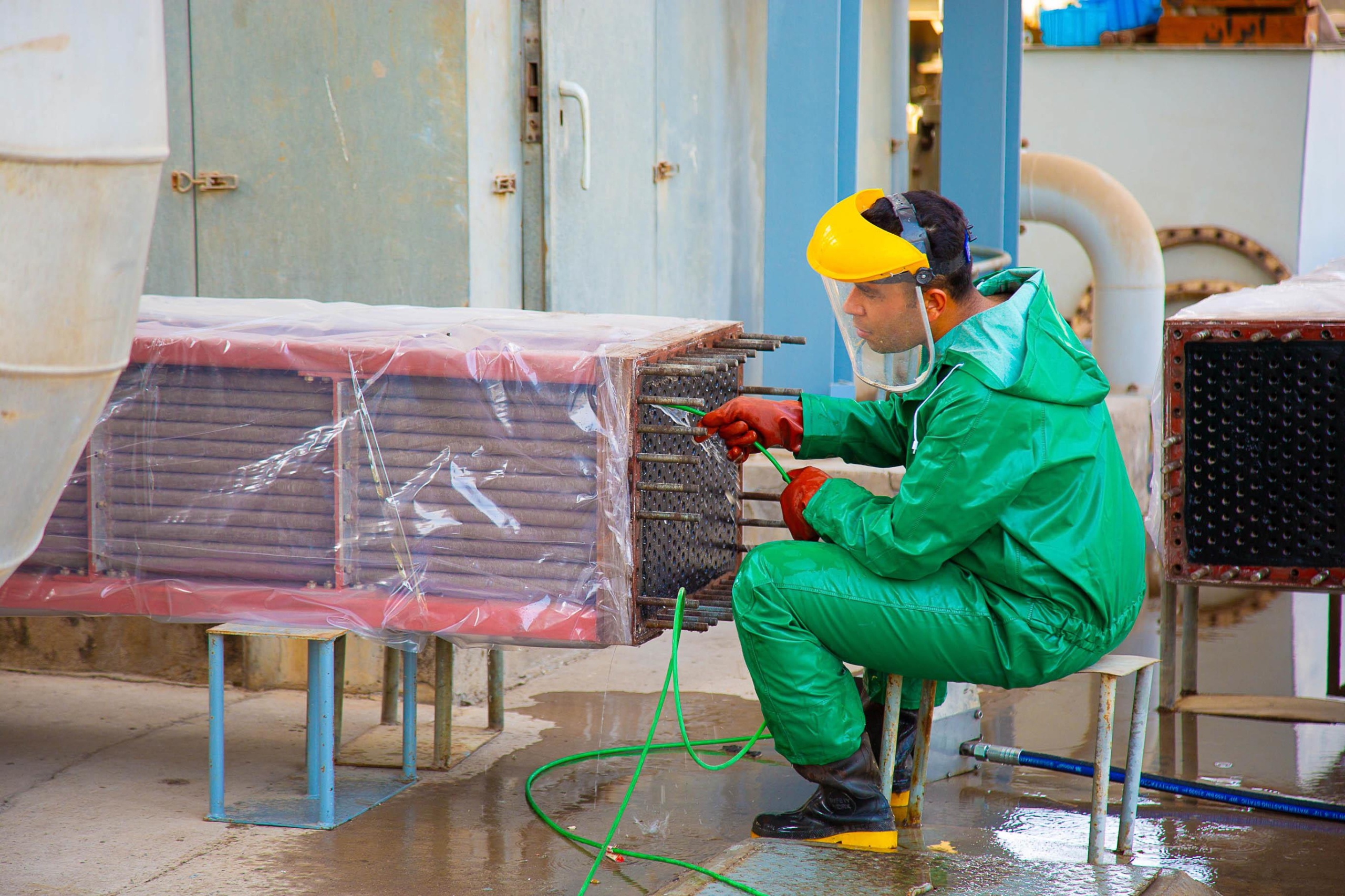

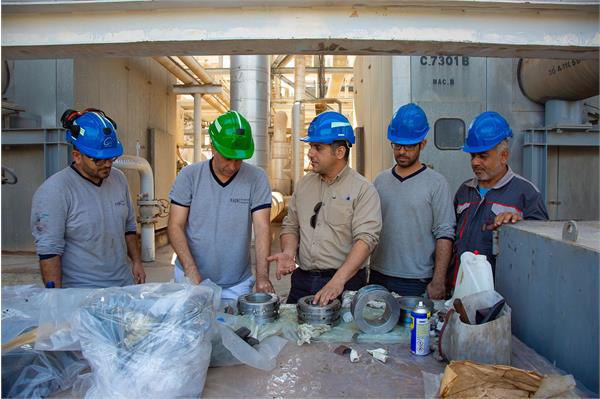

به گزارش خبر صنعتی؛ اورهال ترین ۱ واحد هوای ناحیه ۱ و کمپرسور MAC-D واحد هوای ناحیه ۲ با هدف ارتقای قابلیت اطمینان تجهیزات از نیمه مهرماه ۱۴۰۴ آغاز شده و طبق برنامه زمان‌بندی با روندی مطلوب در حال اجراست.

بر اساس برنامه‌ریزی انجام‌شده و با توجه به ساعات کارکرد تجهیزات، عملیات اورهال ترین ۱ واحد هوای ناحیه ۱ از ۱۳ مهر ۱۴۰۴ آغاز و تا ۱۵ آبان ۱۴۰۴ ادامه خواهد داشت. تاکنون پیشرفت واقعی این پروژه ۸۷ درصد گزارش شده و پیشرفت برنامه‌ای ۸۸ درصد است.

همچنین، عملیات اورهال کمپرسور MAC-D واحد هوای ناحیه ۲ از ۲۶ مهر ۱۴۰۴ آغاز شده و تا ۲۲ آبان ۱۴۰۴ ادامه دارد.

در حال حاضر، پیشرفت واقعی این پروژه ۴۳ درصد است و پیشرفت برنامه‌ای آن ۴۶ درصد است.

در مجموع، حجم کل کار پیش‌بینی‌شده برای اجرای این دو پروژه ۶۰۰۰ نفر-ساعت برآورد شده و روند فعالیت‌ها مطابق برنامه زمان‌بندی روزانه در حال پیگیری است.
