نیروگاه گازی “فولاد مبارکه” چه زمانی دوباره به مدار باز می گردد؟

به گزارش خبرصنعتی، طبق پیش‌بینی، نخستین واحد گازی نیروگاه فولاد مبارکه تا پایان سال دوباره وارد مدار بهره‌برداری و واحد دوم تابستان ۱۴۰۶ راه‌اندازی می شود .

حمیدرضا خسروانی‌پور معاون طرح و توسعه فولاد مبارکه با بیان اینکه عملیات بازسازی نیروگاه سیکل ترکیبی کاظمی فولاد مبارکه پس از آسیب‌های وارده ناشی از جنگ با سرعت در حال انجام است، اعلام کرد: نیروگاه سیکل ترکیبی کاظمی با ظرفیت اسمی ۹۱۴ مگاوات شامل دو واحد گازی و یک واحد بخار است.

واحدهای گازی این نیروگاه از سال ۱۴۰۳ وارد مدار بهره‌برداری شده‌اند و واحد بخار نیز با بیش از ۹۱ درصد پیشرفت فیزیکی، طبق برنامه‌ ریزی‌ قرار بود سال ۱۴۰۵ به بهره‌برداری برسد.

در جریان حمله 7 فروردین دشمن به فولاد مبارکه، دو واحد گازی این نیروگاه هدف قرار گرفت و خسارات گسترده‌ای به تجهیزات اصلی و جانبی وارد شد. با وجود ابعاد این آسیب‌ها، عملیات بازسازی از ۲۳ فروردین‌ آغاز شد.

پس از وقوع حادثه، ارزیابی دقیق خسارت‌ها، تدوین برنامه بازسازی و هماهنگی با سازندگان و شرکت‌های متخصص داخلی در دستور کار قرار گرفت. امروز این پروژه با سرعت و انسجام مطلوب در حال اجرا است.تمامی مراحل طراحی، مهندسی، تعمیر، ساخت، تأمین تجهیزات، نصب، آرمایش و راه‌اندازی با استفاده از ظرفیت‌های داخلی دنبال می‌شود.

جداسازی ۶۰ درصد تجهیزات آسیب‌دیده

مهدی خسروی مدیر توسعه انرژی و سیالات فولاد مبارکه نیز در این خصوص، اعلام کرد: پروژه بازسازی در چند جبهه به‌صورت هم‌زمان در حال اجرا است. عملیات آواربرداری و ارزیابی اولیه تجهیزات بطور کامل پایان ‌یافته، حدود ۶۰ درصد تجهیزات آسیب‌دیده دمونتاژ و فرایند سفارش‌گذاری تجهیزات جدید نیز انجام شده است. بخش تأمین تجهیزات حدود ۲۰ درصد پیشرفت داشته و ساخت سازه‌های فلزی سالن توربین و پوشش سقف و دیواره‌ها نیز در حال انجام است.

در این مدت، تیم‌های کارشناسی شرکت‌های سازنده تجهیزات نیروگاهی با حضور در سایت، بررسی‌های فنی و آزمایش‌های اولیه تجهیزات قابل‌تعمیر را انجام داده‌اند تا بهترین راهکار برای بازسازی و بازگرداندن تجهیزات به مدار بهره‌برداری انتخاب شود.

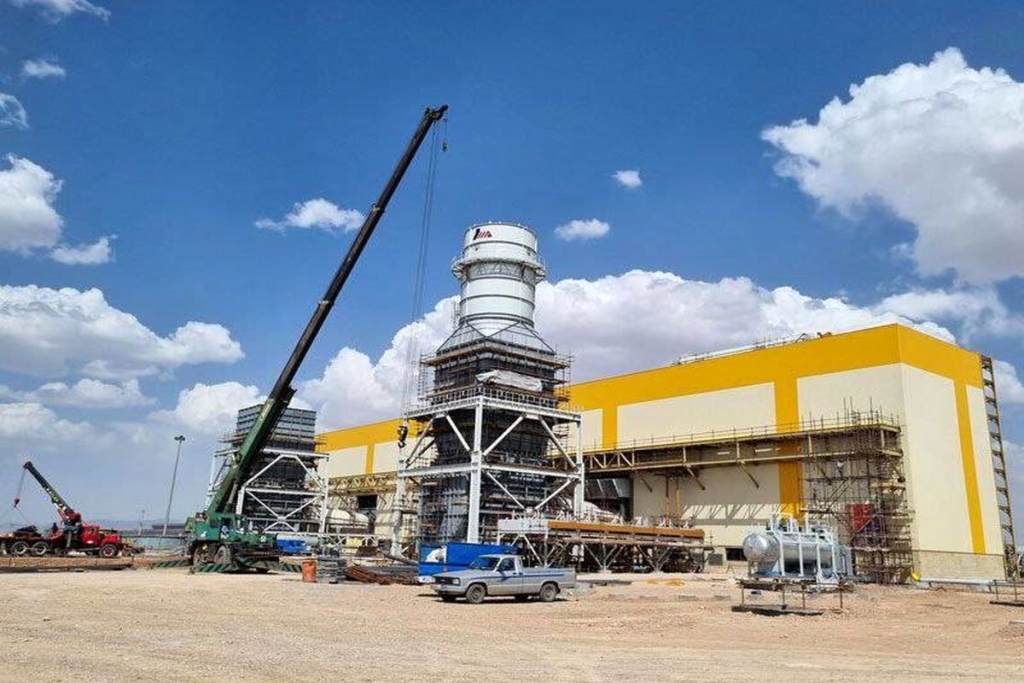

بهرام کل‌کیان رئیس توسعه شبکه برق و اتوماسیون فولاد مبارکه نیز در خصوص پیشرفت عملیات اجرایی، اعلام کرد: ترانس‌ های یونیت واحدهای گازی برای انجام تعمیرات تخصصی به شرکت سازنده ارسال شده‌اند و ژنراتور واحد نخست با وزن حدود ۳۵۰ تن لیفت شده و برای انتقال به کارگاه تعمیرات فولاد مبارکه آماده است.

تلاش بر این است پروژه طبق برنامه زمان‌بندی پیش رود و با رعایت کامل الزامات فنی و کیفی، واحدهای نیروگاه در کوتاه‌ترین زمان ممکن به مدار تولید بازگردند. پیش‌بینی می‌شود نخستین واحد گازی نیروگاه تا پایان سال جاری مجدداً وارد مدار بهره‌برداری و واحد دوم نیز در تابستان سال ۱۴۰۶ آماده راه‌اندازی شود .
